【實干爭春】二公司常山江項目白虎灘樞紐泄洪閘開始梁架作業
本站消息?4月27日,隨著兩臺大型吊車緩緩起吊,平穩降落,一片16.06米長的空心板梁在8號和9號閘墩之間凌空就位,標志著由中鐵十五局二公司承建的常山江航電白虎灘樞紐泄洪閘第一片梁架設完成。
常山江航電樞紐項目全長約33.4公里,主要工程量有:改建3座橋,新建1座跨江人行天橋、4座樞紐、1個服務區、4處錨地、4座梯級電站,拆除1座水電站,4座電站總裝機容量18兆瓦,年發電量5937萬度。
白虎灘樞紐是常山江4座樞紐之一,設導流墻、泄洪閘、河道疏浚、護岸、發電站、1處錨地,于2024年8月1日開工建設。該樞紐泄洪閘設計16個21米長、14.4米高、2.56米寬的泄洪閘墩,按計劃一期必須完成圍堰內的8個閘墩。該項目通過泥沙石、黃土、外圍大片石貼面防護,1631根4.9—9.25米長、直徑1.2米的旋噴樁錨固等工序,筑起1座499.85米的一期圍堰,讓區域內的常山江水改道,為泄洪閘墩、鋪蓋、護坦、消力池、底板鉆孔注漿穩固地下巖體、導流墻施工提供了安全保障。截至4月中旬,該樞紐先后完成了導流墻,泄洪閘8個閘墩和鋪蓋、護坦、消力池、門槽金屬件安裝等工程,并做好架梁前培訓、安全防護、技術交底等各項工作,使架梁施工如期推進。
白虎灘泄洪閘一期工程所需空心板梁104片、6種規格、長16.06米、寬1.14米—2.515米、厚度0.8米,目前項目團隊在爭分奪秒架梁的同時,正調動一切力量加快發電站下部結構施工。
據悉,常山江項目集水運、水利、公路三個綜合專業為一體,是浙江省重點水利項目,被列為國家《“十四五”現代綜合交通運輸體系發展規劃》,也是中國鐵建在建單體投資最大、種類最多的水利水電綜合樞紐工程。

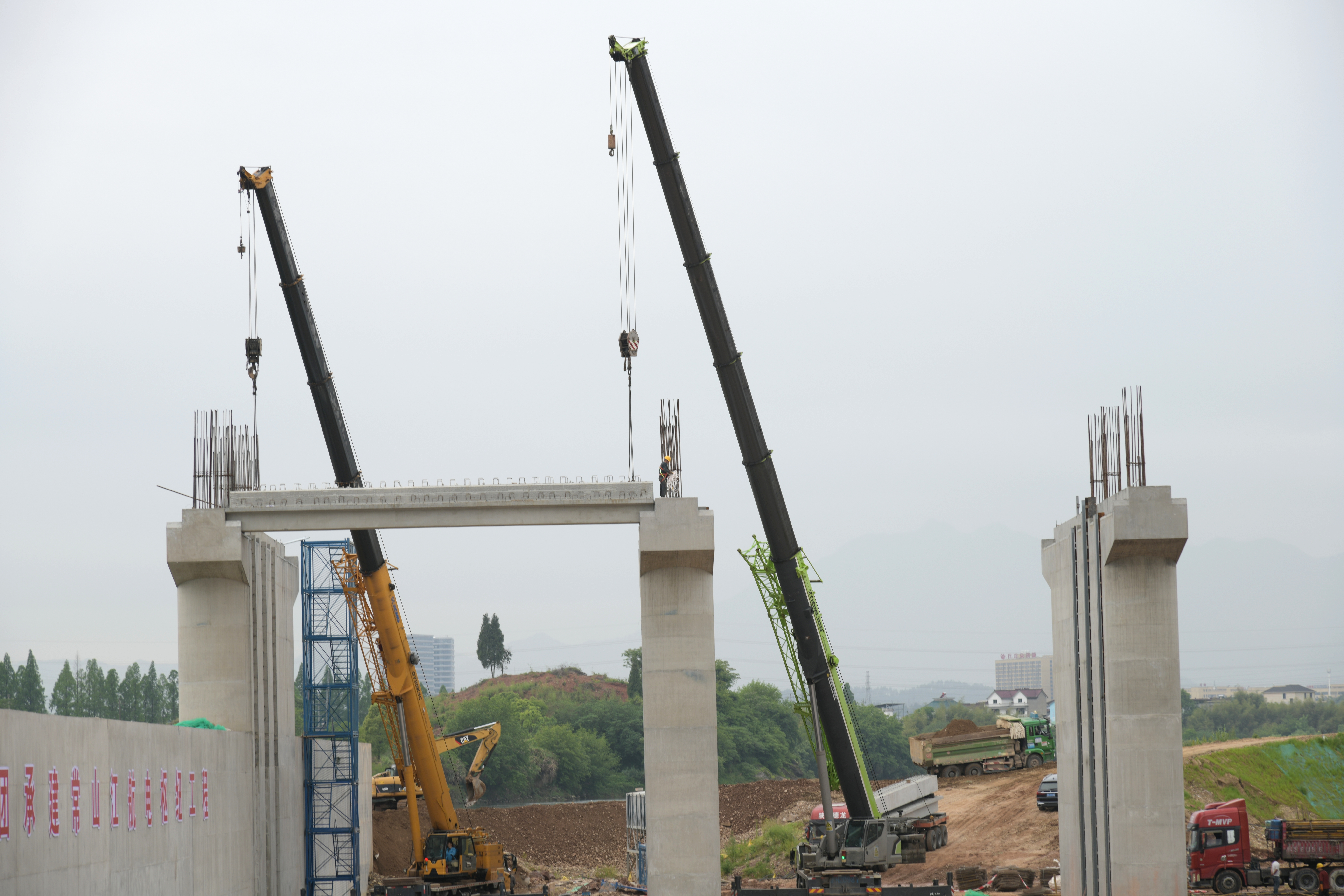

架梁作業(黃偉 攝)
(中鐵十五局二公司常山江項目部?李學東 郝偉亮?呂畫眉)
